【供水一体化】稳步推进农村供水管网改造工程之三
2018年8月,因受台风、雷暴雨等恶劣天气的影响,各乡镇农村供水管网升级改造工程总体进展放缓。目前,各乡镇供水管网改造进度已完成总工程量约45%。

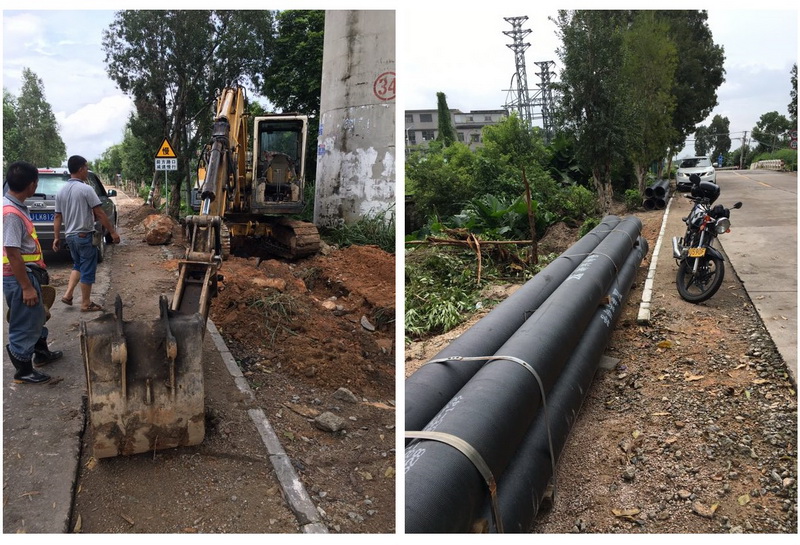

8月,大鳌镇大八顷、大鳌尾村DN200供水管道连网工程的总管工程剩余三村至四村路段未进行施工。由于该路段 “村村通公交车”新建护栏工程未进行验收,该路段供水管道敷设工程无法进场施工。待护栏工程验收后,将加紧完成该路段供水管道敷设工程。
此外,三江深吕、九子沙供水管网连接工程、双水崔华根大桥至中顺纸业DN600供水管网改造工程、古井竹乔龙村村内供水管网改造工程、司前昆仑村供水管网改造工程仍在紧张施工中。

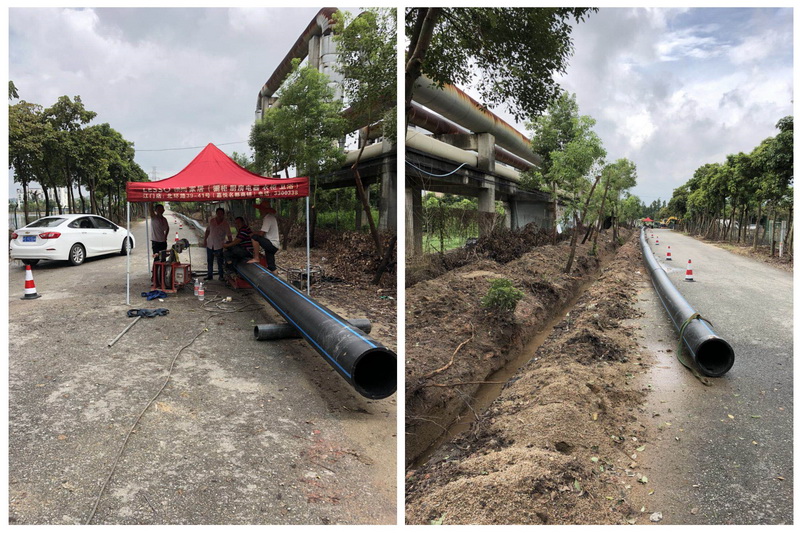

(深吕、九子沙供水管网连接工程施工现场图)

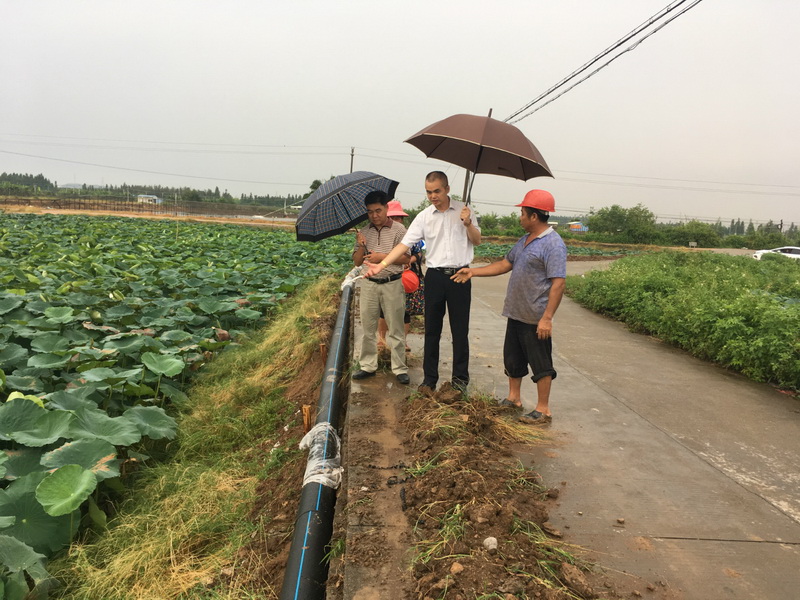

(崔华根大桥路段施工现场图)
下面,一起看看各镇农村供水管网改造工程的具体进展状况:
大鳌镇:
8月上旬完成圩镇DN300主供水管道新建工程,与圩镇DN600主供水管道新建工程的总投资约600万元,目的是改善大鳌圩镇供水压力偏低、水量严重不足的问题,受惠人口约20000人。
大泽镇:
8月下旬完成张村供水管网改造工程,投资约185万元,目的是改善张村隶属村东华村、高华村、西一村、龙安村等4条自然村的供水压力偏低、水量严重不足的问题,受惠人口约2500多人。

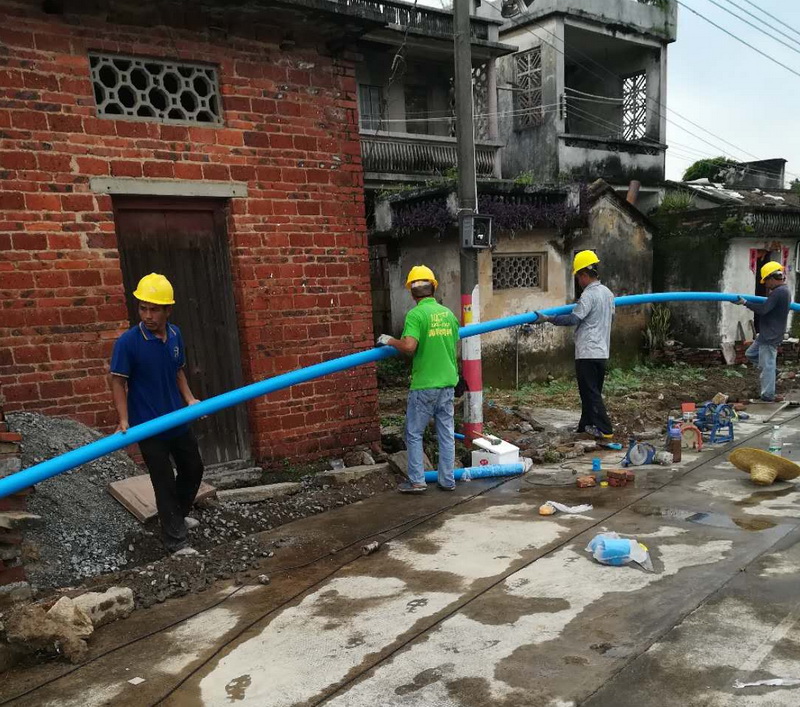

(张村供水管网改造工程施工现场)

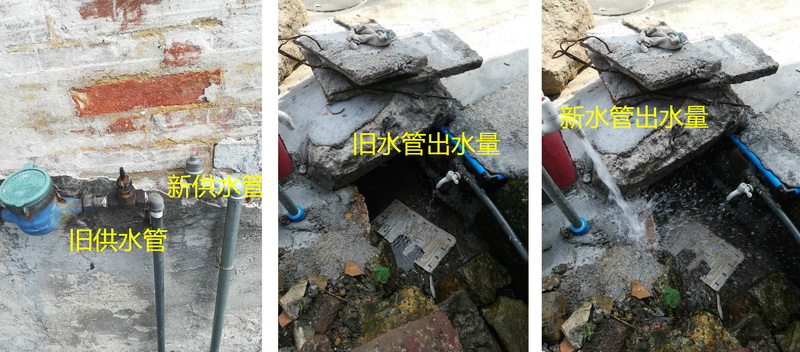

(村内巷管新旧管径的对比及水压情况)
下阶段,水务公司将实施大鳌沙头村DN300供水管网改造工程、大泽圩镇至文龙村DN200主供水管网改造工程、五和农村主供水管网改造工程等工程。在确保各乡镇农村供水管网升级改造工程施工质量的同时抓紧施工工程进度。
|
